Denne saken ang nytt dobbeltspor her i Ottestad startet i oktober 2021.Må vel lage et nytt dokument da Ottestad 1 er blitt for stor. Det blir mye info fra Ottestad st. til Åkersvika,mange kjente plasser for oss som er kjent i området som vil bli borte og noen veldig forandret !
Mange familier må reise fra sine hus og eiendommer,trist for dem det. August 2025 og det skjer lite,mye pga innsigelser til flere planer ? Stange til Hamar er forsinket ..... ...... .....

16082023 det er flom i Mjøsa og ett par biler har fått seg en vask 06092023 Dette er nå overtatt av Banenor og skal rives og litt sperrematriell er ankommet

20092023 Bildet er tatt etter høstflommen

18102023 Dette blir snart borte pga Banenor og ny bane !

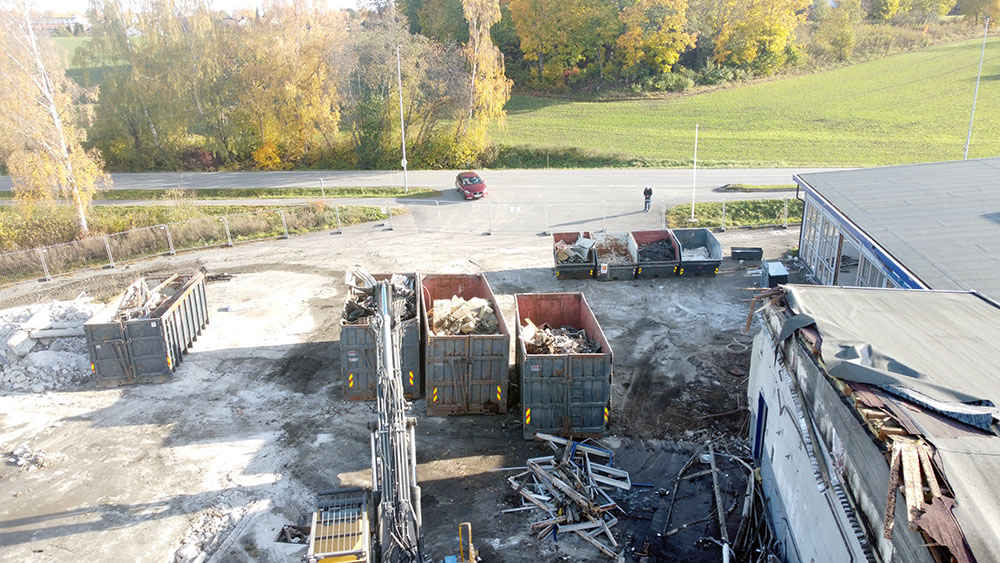

18102023 Containere for oppsamling av diverse fra bygget

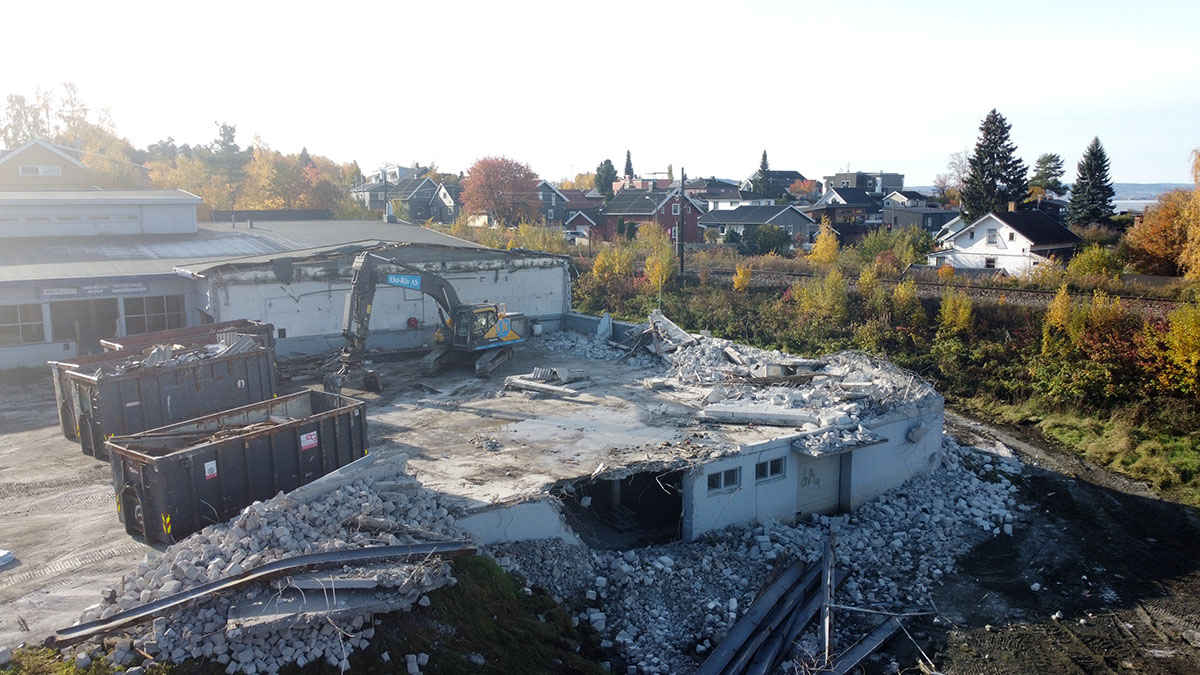

18102023,en del av bygget er borte

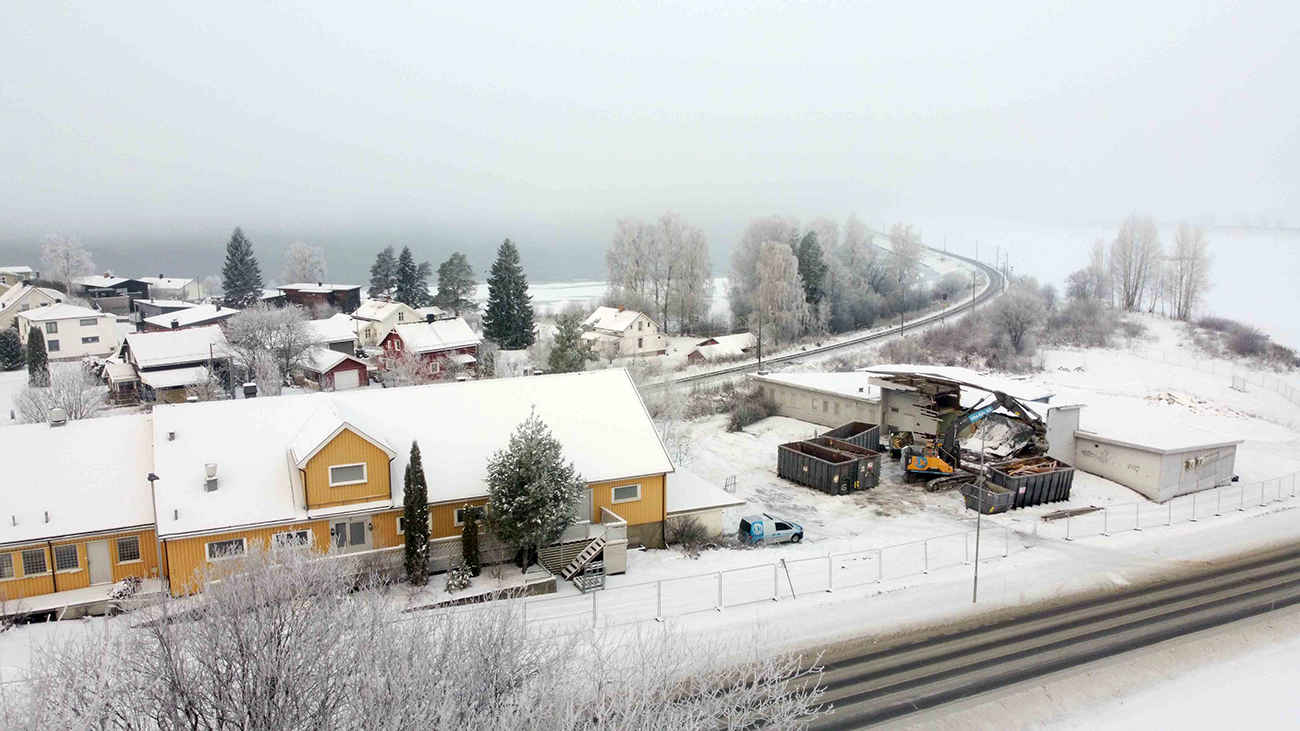

Det er veldig stille på rivingstomta langs Sandvikavegen,jeg kjenner ikke årsaken til dette oppholdet Riving er blitt satt igang igjen nå,får vel legge inn noen bilder litt senere da jeg ikke har noen ferske ! Dagens dato er 18 des 2023
24012024

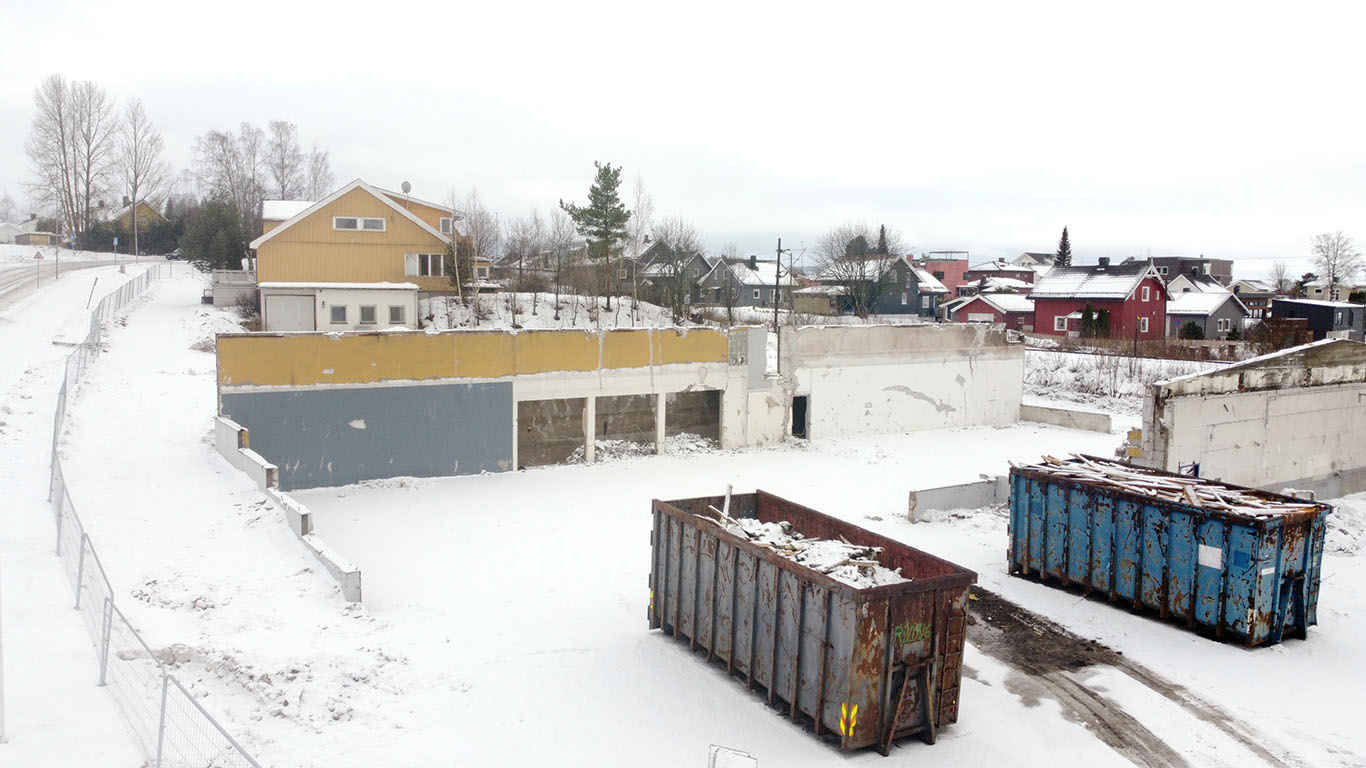

Containere står foran det som en gang var en bilbutikk,lite igjen av det gamle her nå.
Hæhre & Isachsen har en doser på plass og lastebilene kommer trillende litt etter litt. Hvor stor blir denne fyllinga da ??

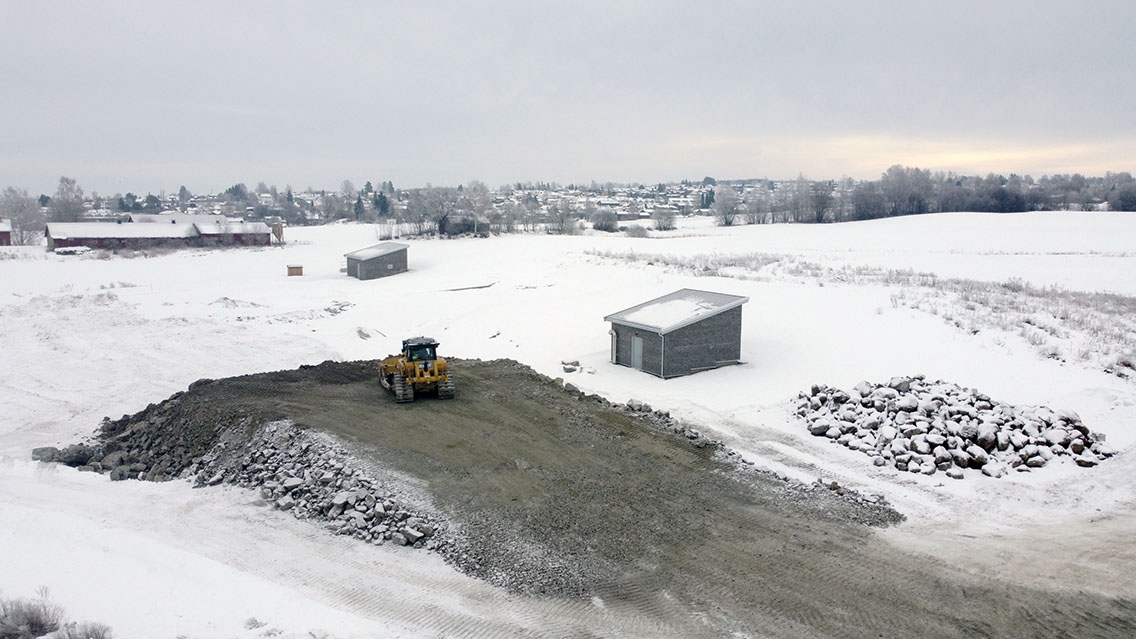

31012024 Det blir en del trafikk på vegene rundt her nå,det skal mellomlagres fyllmasse på Tokstadåkeren,kan jo bli morro det ..... Det er Steinerskolen som får mest støy da .. inntil videre
14022024
Det skal kjøres inn stein her fram til mai-/juni,så fyllingen blir stoor og alt skal brukes i Åkersvika og sporet som bygges der ! Det kommer mer utstyr hit 1902.Det har vært stopp her lenge nå,kommer det mer ??
Det kom ikke så mye som de sa,resten ble brukt til noe vegbygging

Det blir tomt her når disse tre blir revet og bildet er tatt 14102021 og for kjentfolk så er det "korset"
21022024

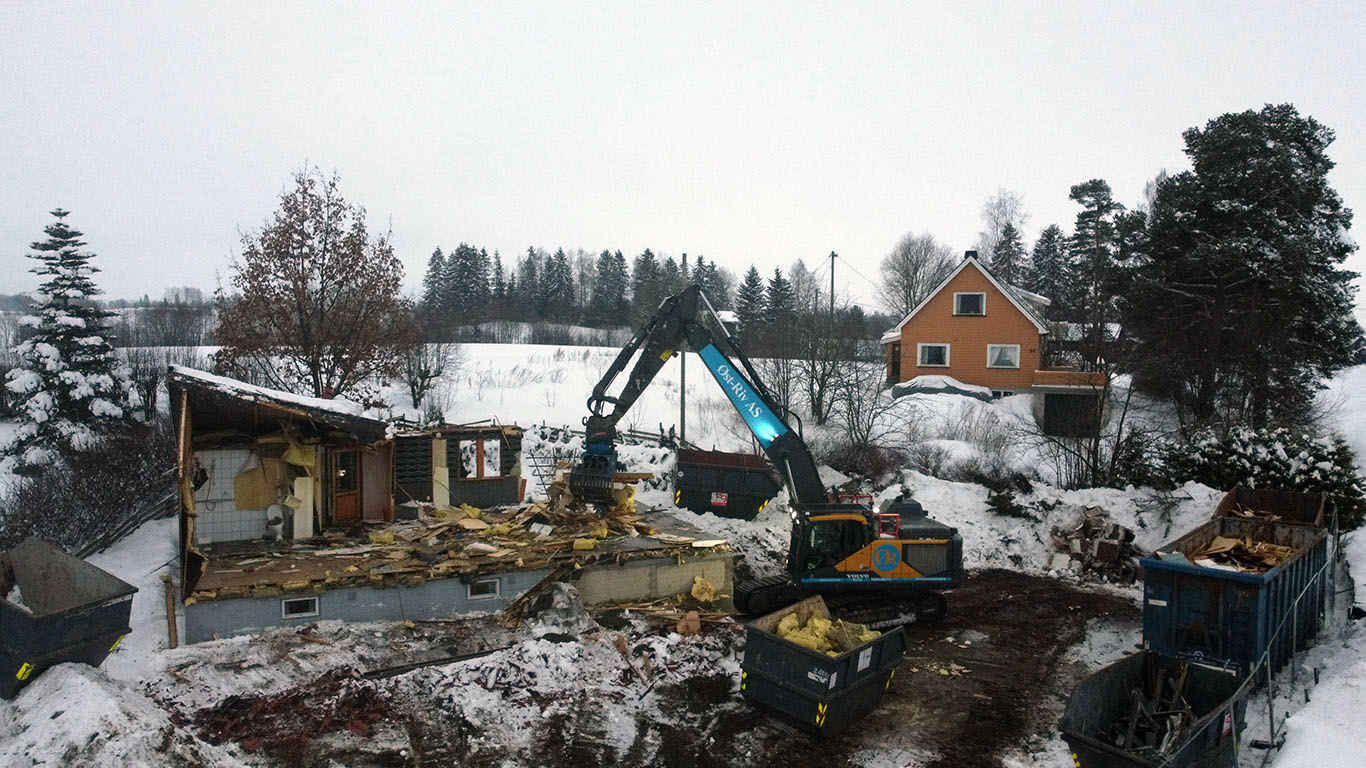

Da får jeg legge inn ett par bilder jeg har tatt selv av riving i Gubberudvegen,vært mye i dette området opp gjennom årene !

Huset til Hagen er snart borte Neste eiendom som venter på behandling,JJ sitt hus er klart for fjerning
12032024

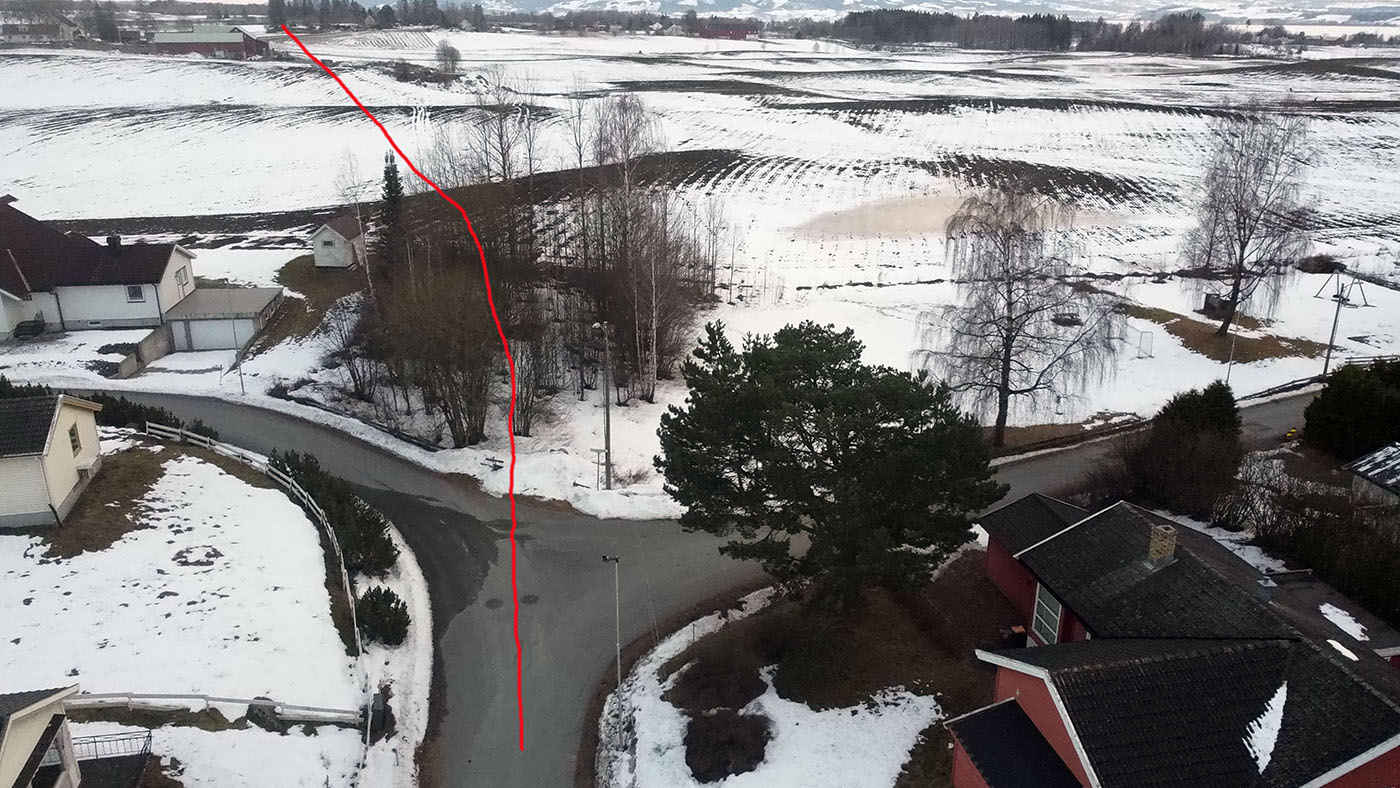

Den røde linjen viser sånn ca hvor sporet kommer gjennom åkeren

Eiendom merket med rødt x vil bli fjernet,blir tomt der oppe da ! Alle hus er fraflyttet og klare for riveselskapet som kommer ........
27052024 Sperringer er satt opp og to maskiner er på plass
02072024
Riving er kommet i gang og eiendommene blir sagte men sikkert fjernet og her kommer det to bilder tatt 01072024

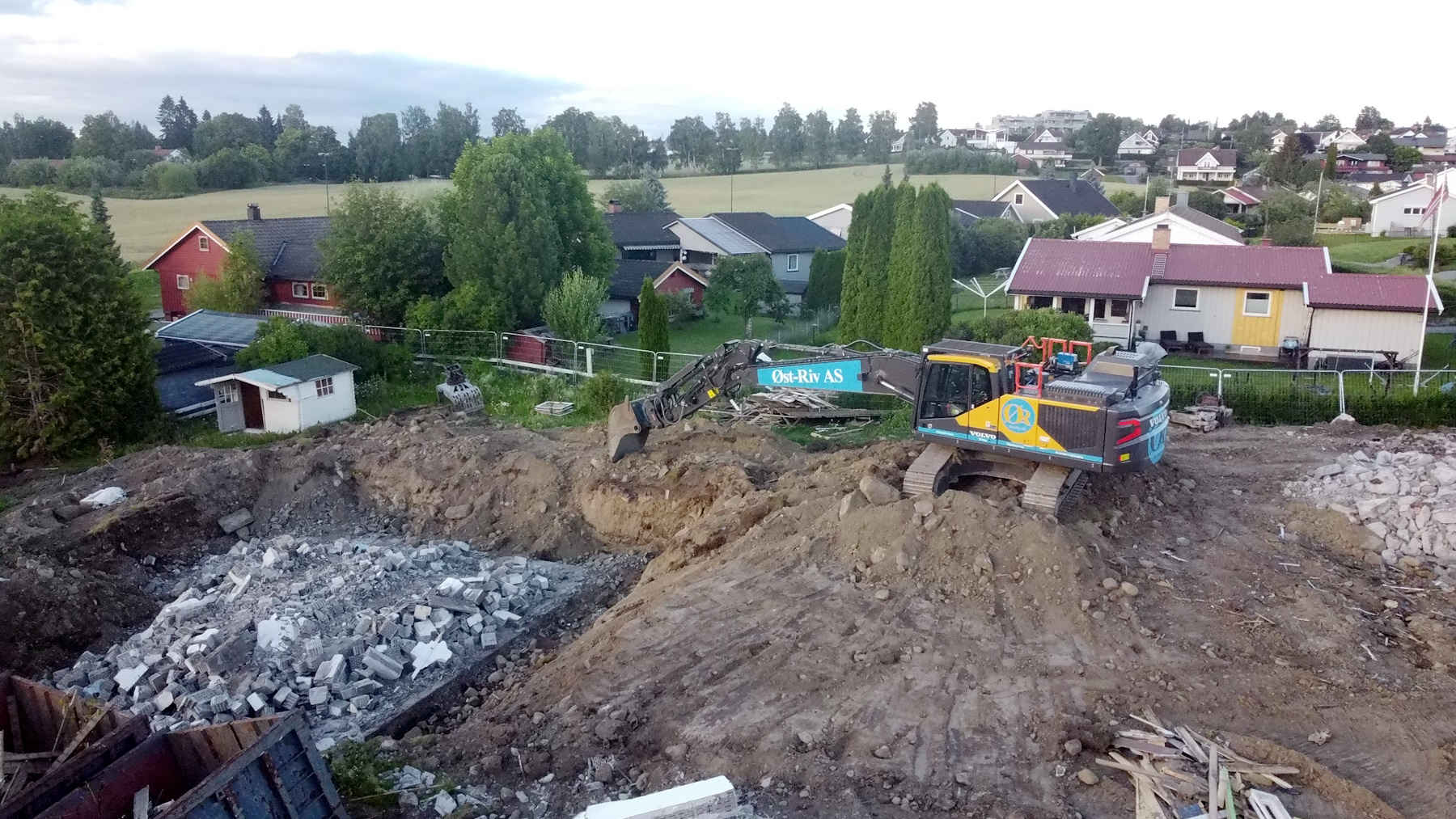

Emil Nordbysveg 7

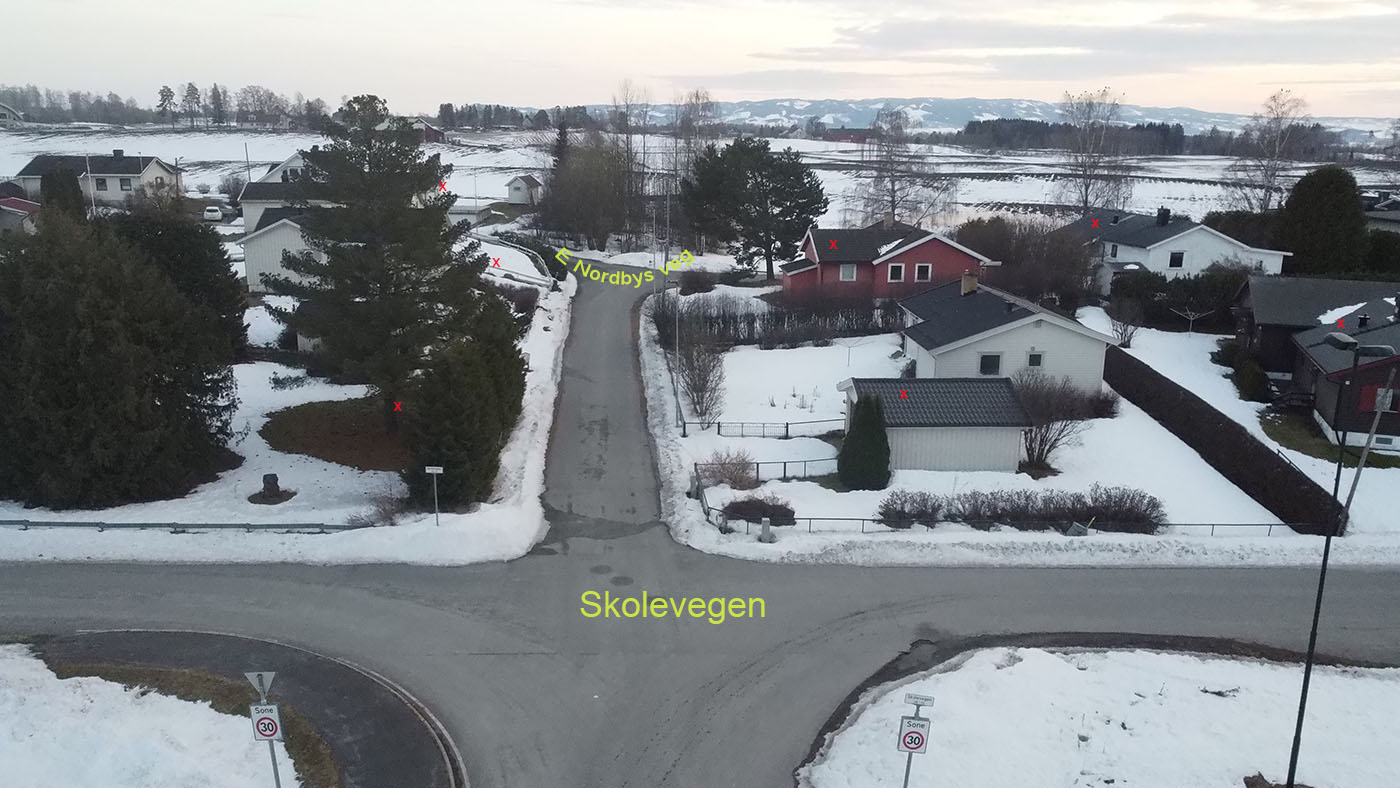

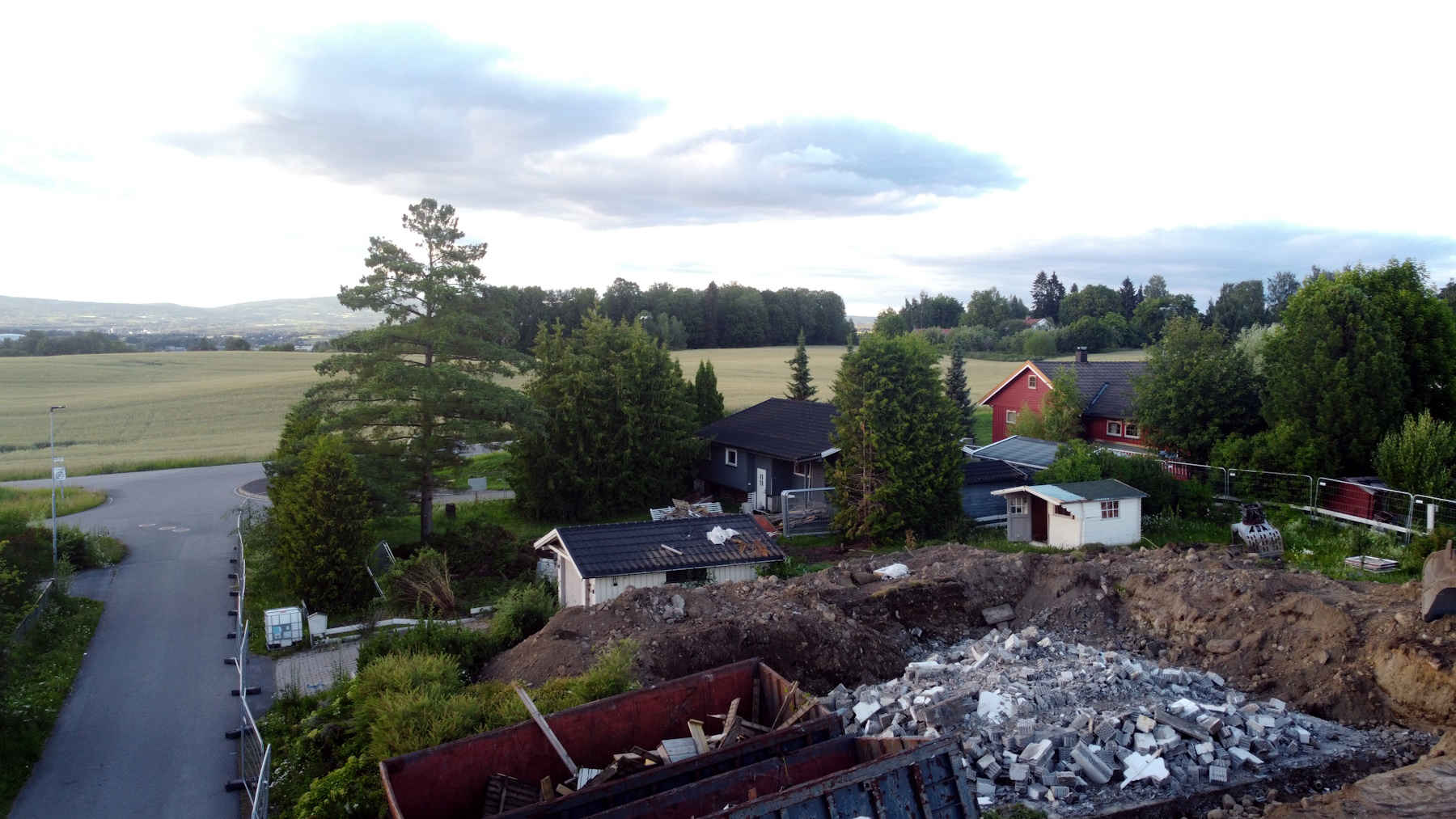

Skolevegen 26 og skogen der er neste på lista !
09052024
Da er det snart slutt for Ottestad Stasjon,den gule byggningsmassen blir nå revet for å lage plass til dobbeltsporet som kommer.

Leif ser på husene som nå forsvinner

Bare må se på bygningen før den forsvinner

Billettluka er stengt Leif,du må gå hjem ! Hovedsporet nærmest oss,kryssningspor til høyre
Riving av dette vil bli gjort 18 - 19 mai,dovrebanen stengt pga diverse arbeid mellom Oslo og Trondheim..Randklev bru (Ringebu) skal vel også klargjøres for trafikk etter gjenoppbygging.Tog over brua fra 20 mai !
20052024
Dagens bilder viser stasjonen etter riving,ikke mye igjen nå !

Ottestad ,rettning
sydover mot Stange blant annet.Det gjenstår vel en del oppryddning men ellers er de nok klare her.

Ottestad sett nordover mot Hamar. Under det røde krysset var konditor Tormod Johnstad Ottestad Bakeri !

25062025 Nedlagte Ottestad stasjon og vi skimter Hamar langt der nord,bildet er tatt med drone fra ca 40 m høyde
20082025
Det er nå blitt kjent at utbygging av det nye sporet er forsinket ! Anlegget skulle etter tidligere plan være klart høsten 2027,det går ikke.Strekningen fra Stange og inn til Hamar blir først klar ca 2 år senere,altså sent 2029 ?
Dette er opplysninger gitt av BaneNor i StangeAvisa da de hadde en sak angående Tangenvika Bru som er i rute.

Tangenvika bru og støpevogna
Fra 13. til 27. september skal BaneNOR utføre omfattende arbeider med nytt dobbeltspor i Stange.Sandvika: Etablering av kulvert under spor,denne skal brukes i anleggsperioden for nytt spor over vika.

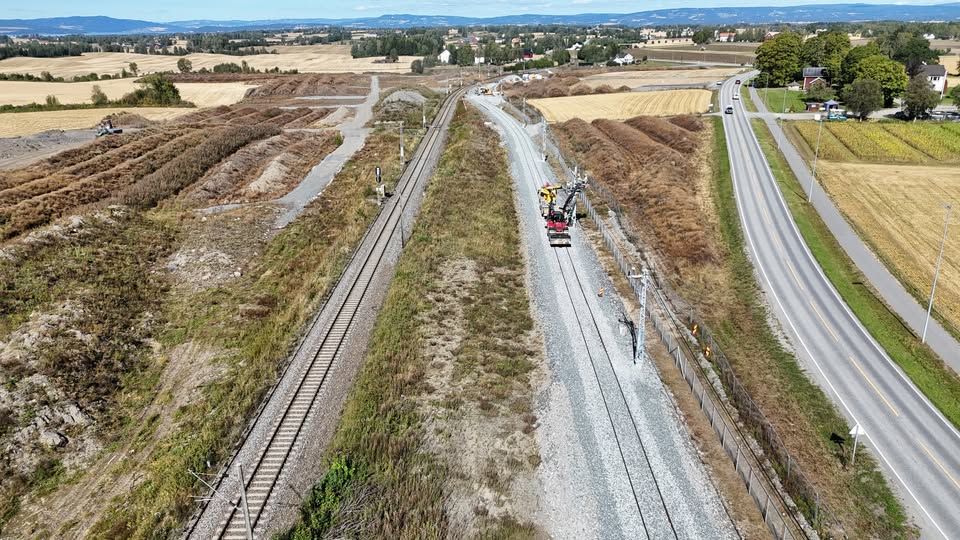

Stange nord for stasjonen
02032026
Forberedende arbeid er satt i gang rett nord for Stange stasjon,arbeidet utføres av B Frenning AS og de har tatt dette bildet også.

Dette er en del av forberedelsene til dobbelsporutbyggingen gjennom nordre del av Stange kommune, hvor vi blant annet etablerer anleggsveger, deponi og sedimentasjonsbasseng.Bilde og tekst er "lånt" fra B Frenning AS og anlegget heter SÅ 5-8
Jernbaneanlegget skal bygges opp til Ottestad stasjon nord i Stange kommune og der stopper det en stund ! Røde merker er dagens spor og de gule markerer sånn ca hvor nytt spor kommer
27032026
Ny kontrakt er skrevet for arbeid nordover mot Hamar,strekket som den nye kontakten gjelder for går fra Stange til gamle Ottestad stasjon.BaneNor ser frem til et tett og godt samarbeid med Skanska, sier Eirik Harding Hansen.
De skal bygge ca 3.5 km med ny bane
Til sammen skal det bygges 30 km med dobbeltspor gjennom Stange kommune og inn til Espern i Hamar.Vi holder oppe god framdrift sør i prosjektet, blant annet med ny Stange stasjon i 2027.
Alt arbeid nord for Ottestad stasjon blir satt på vent inntil en løsning i Åkersvika er klar.
